Pengecoran Laut Metode ponton rakit

Jembatan holtekamp termasuk jembatan pelengkung baja, ya, material utamanya didominasi baja. Meski didominasi baja, ada lebih dari 10.000 kubik meter beton mutu tinggi untuk struktur pondasi yang berada di area laut.

400 meter jarak darat ke pondasi terjauh. Gimana caranya kirim beton sejauh itu diatas laut?

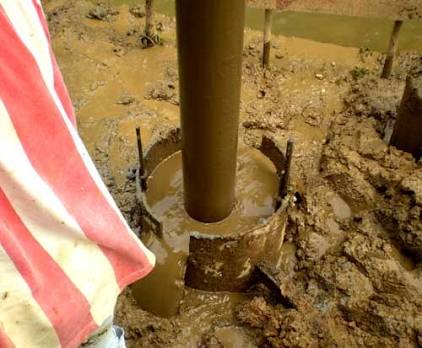

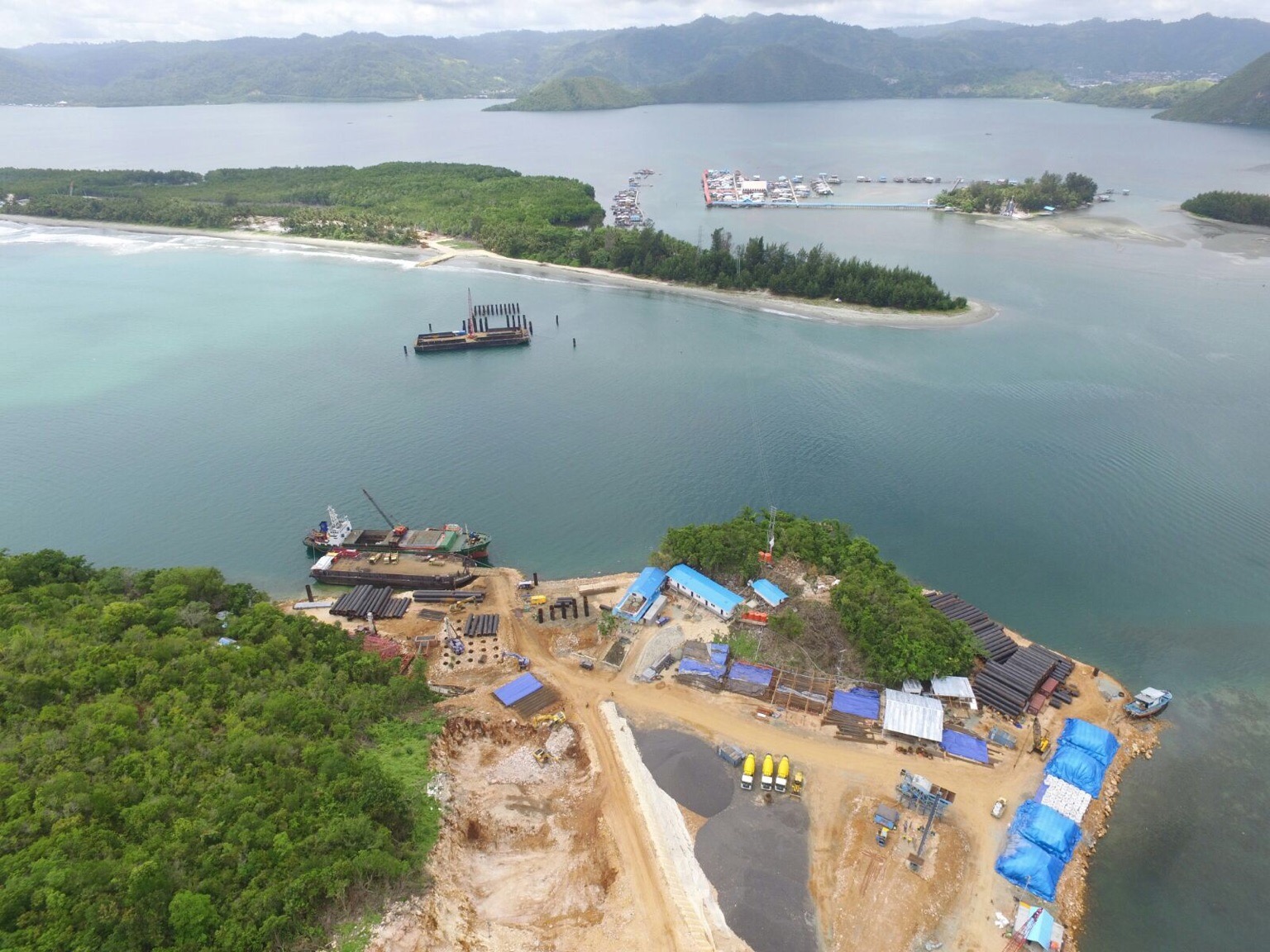

Tampak pemancangan pondasi pipa casing. 400 meter jaraknya ke darat sisi Hamadi.

Brainstroming beberapa metode, berbekal pengalaman masing masing personil. Dapat metode metode seperti ini.

Batching plant diatas ponton
Batching plant diatas ponton, sangat cocok untuk pengecoran dalam volume beton yg sangat banyak untuk mengimbangi biaya penggunaan ponton dan tug boat relatif mahal. Setting batching plant diatas ponton tidak sulit, kapasitasnya cukup untuk 200 m3 beton. Harga per meter kubik beton akan tinggi jika banyak idle time antara jadwal pengecoran.
Langsir truck mixer dengan ponton
Sama seperti batching plant diatas ponton, namun metode langsir lebih fleksible dalam penggunaan ponton. Ponton dapat digunakan bergantian untuk pekerjaan laut lainnya. Kapasitas pengecoran bergantung pada jumlah truck mixer. Tidak cocok untuk pengecoran mass concrete.
Temporary bridge
Pipa pengecoran diletakan diatas jembatan sementara. Jembatan sementara dibangun sederhana, cukup untuk menahan beban peralatan pengecoran beserta beton yang mengalir. Kapasitas produksi tergantung kapasitas batching plant di darat. Dibeberapa lokasi proyek, dimana aliran air sebagai lalu lintas utama masyarakat sekitar. Konstruksi seperti ini sangat mengganggu aktivitas mereka.

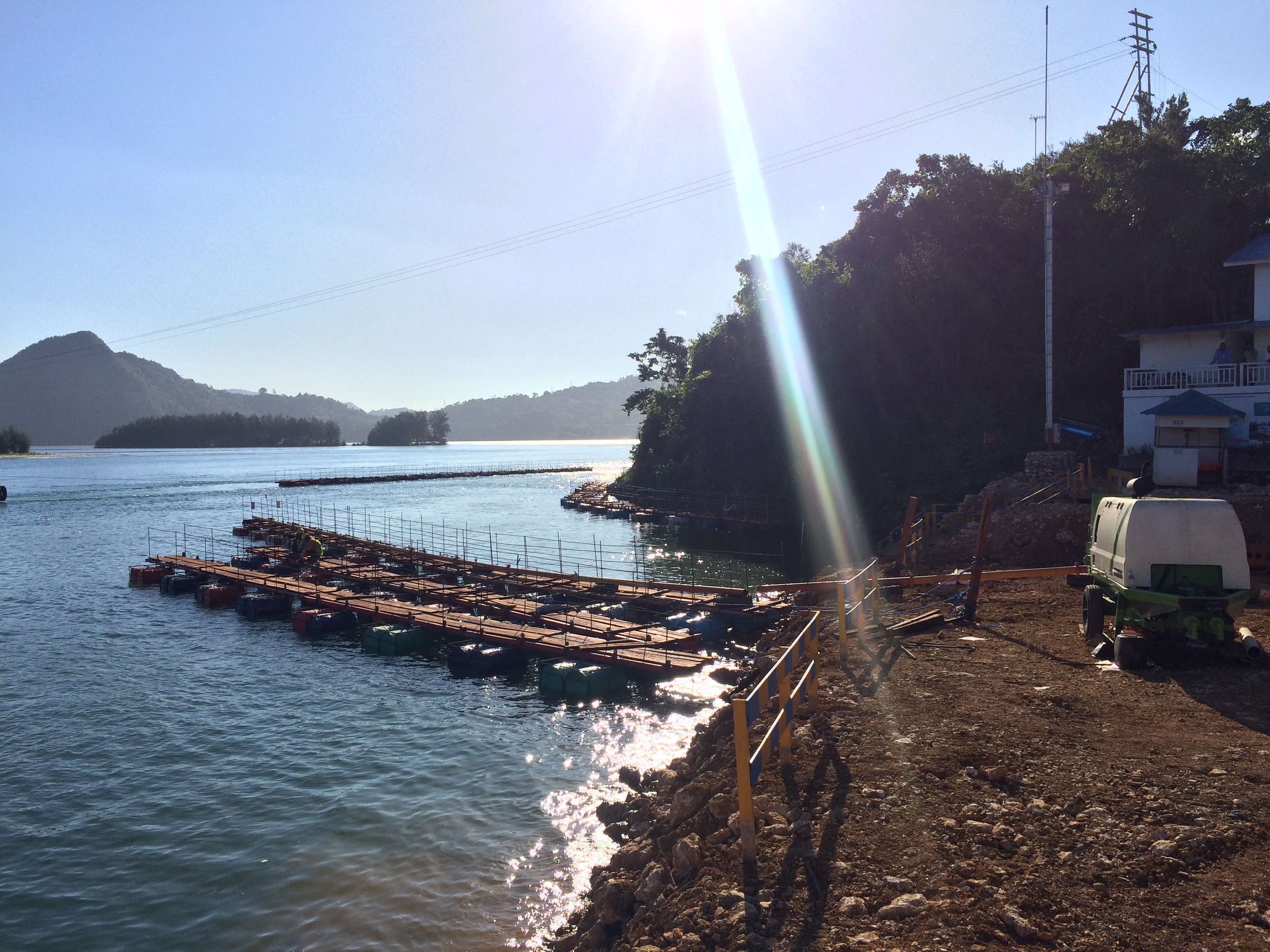

Metode Ponton Rakit

Pemanfaatan barang bekas menjadi awal ide kami.

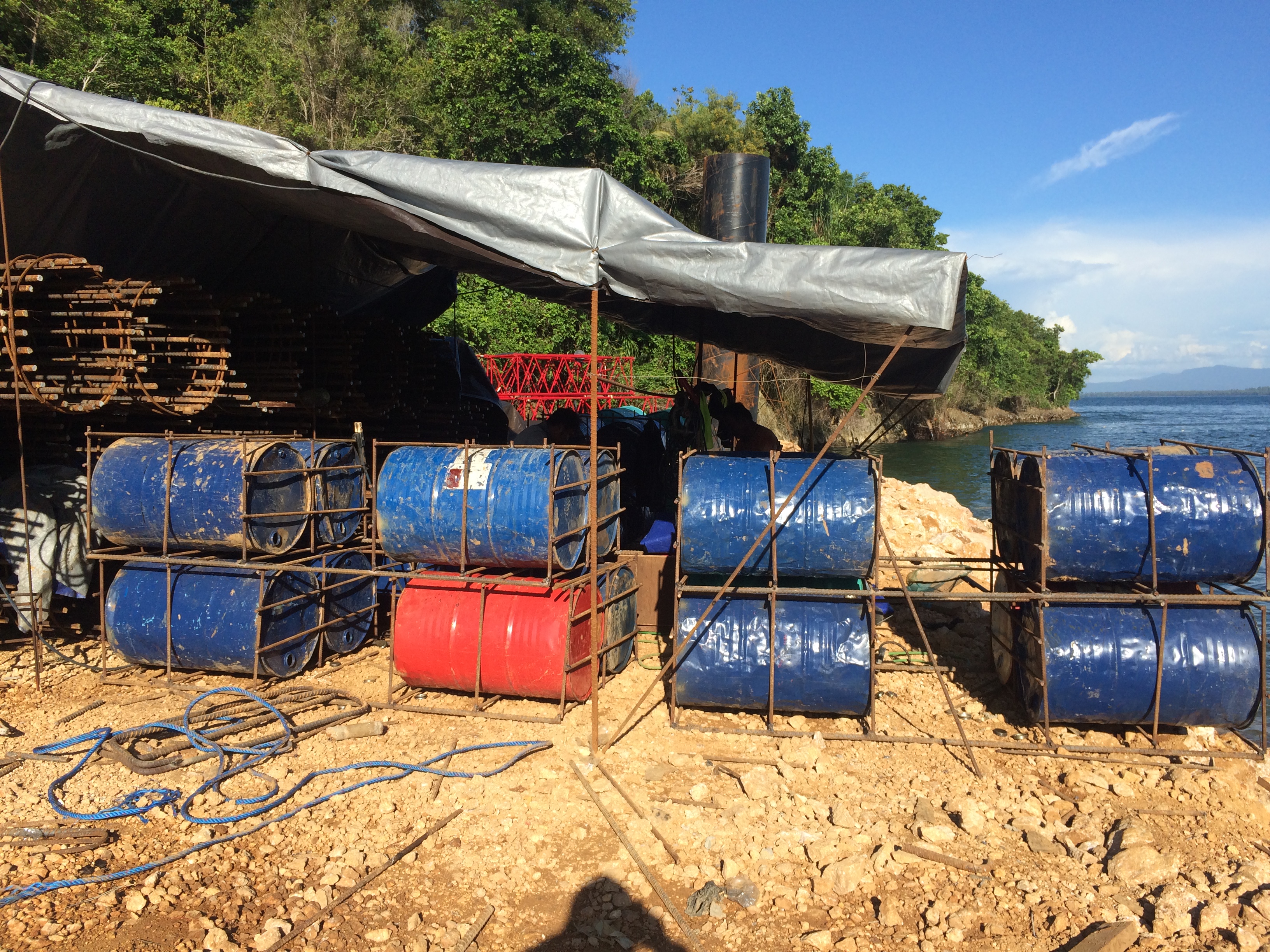

Proses fabrikasi drum bekas

Drum bekas oli dan minyak tanah yang melimpah di jayapura, tidak membuat kami kesulitan mengumpulkan semua kebutuhan drum. Kami lebih memilih drum dengan kondisi yang baik, tidak bocor dan tebal akan lebih baik.

Rangka baja dari bekas konstruksi proyek sebelumnya

Konstruksi ponton rakit kami hitung untuk menompang beban hidup, beban mati hingga beban ombak yang selalu menerpa konstruksi.

Hukum archimides, menjadi dasar perhitungan daya apung ponton rakit ini.

Massa air yang keluar sama dengan massa benda yang tenggelam dalam air. Artinya, daya apung suatu drum tertutup sama dengan volume drum itu sendiri dikali berat jenis air, dikurangi berat sendiri drum.
How far can you go?
All we need Are ...

Portable Concrete Pump

  • Schwing BP 1800
  • Second used
  • Teoritical Horizontal distance 400 meter

Mobile concrete pump Nissan Kyukoto

  • Nissan kyukoto
  • Vertical distance 30 meter

Self Compacting Concrete

Pengecoran jarak jauh berisiko mengalami penyumbatan akibat sulitnya beton mengalir, oleh karena itu beton SCC menjadi pilihan yg tepat untuk pengecoran jarak jauh

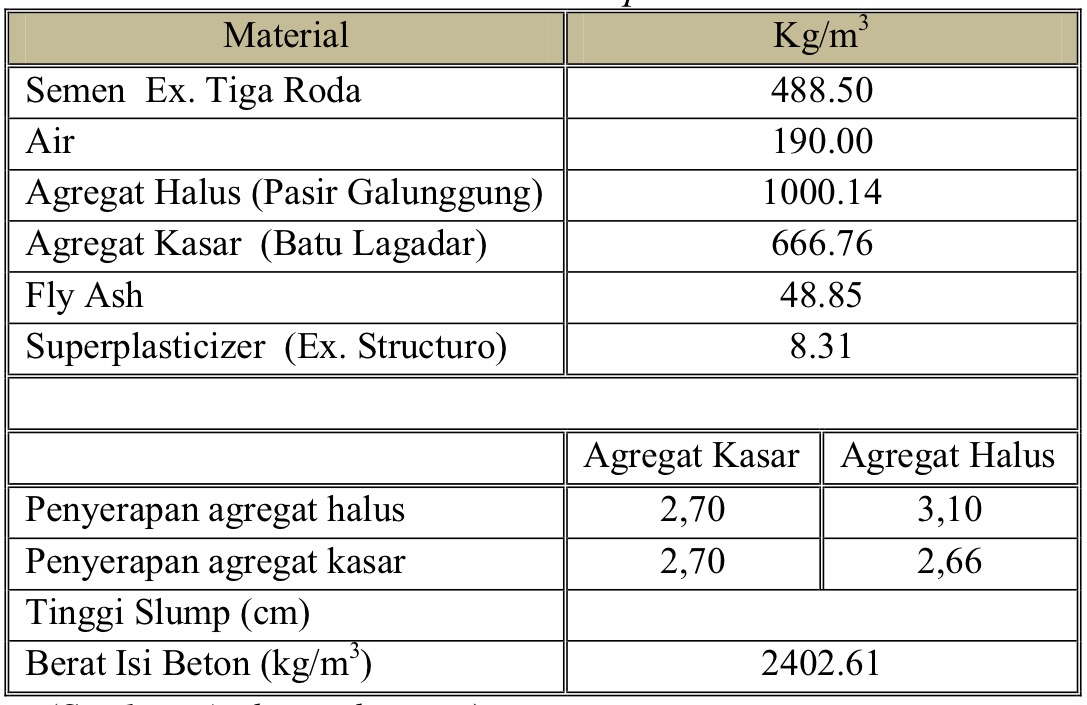

Job mix formula Self Compacting Concrete

Panas hidrasi akibat pengecoran jarak jauh menyebabkan kebutuhan air meningkat, artinya meningkatkan kebutuhan semen. Oleh karena itu kita perlu menggunakan adhitive water reducer

Water content reduction

Sika viscocrete 3515N menjadi pilihan laborat proyek sebagai water content reducer.

Jangkar beton

Antisipasi ombak yang menerpa setiapmsaat, kita gunakan jangkar berbahan beton sebagai penahannya.

is it strong enough?

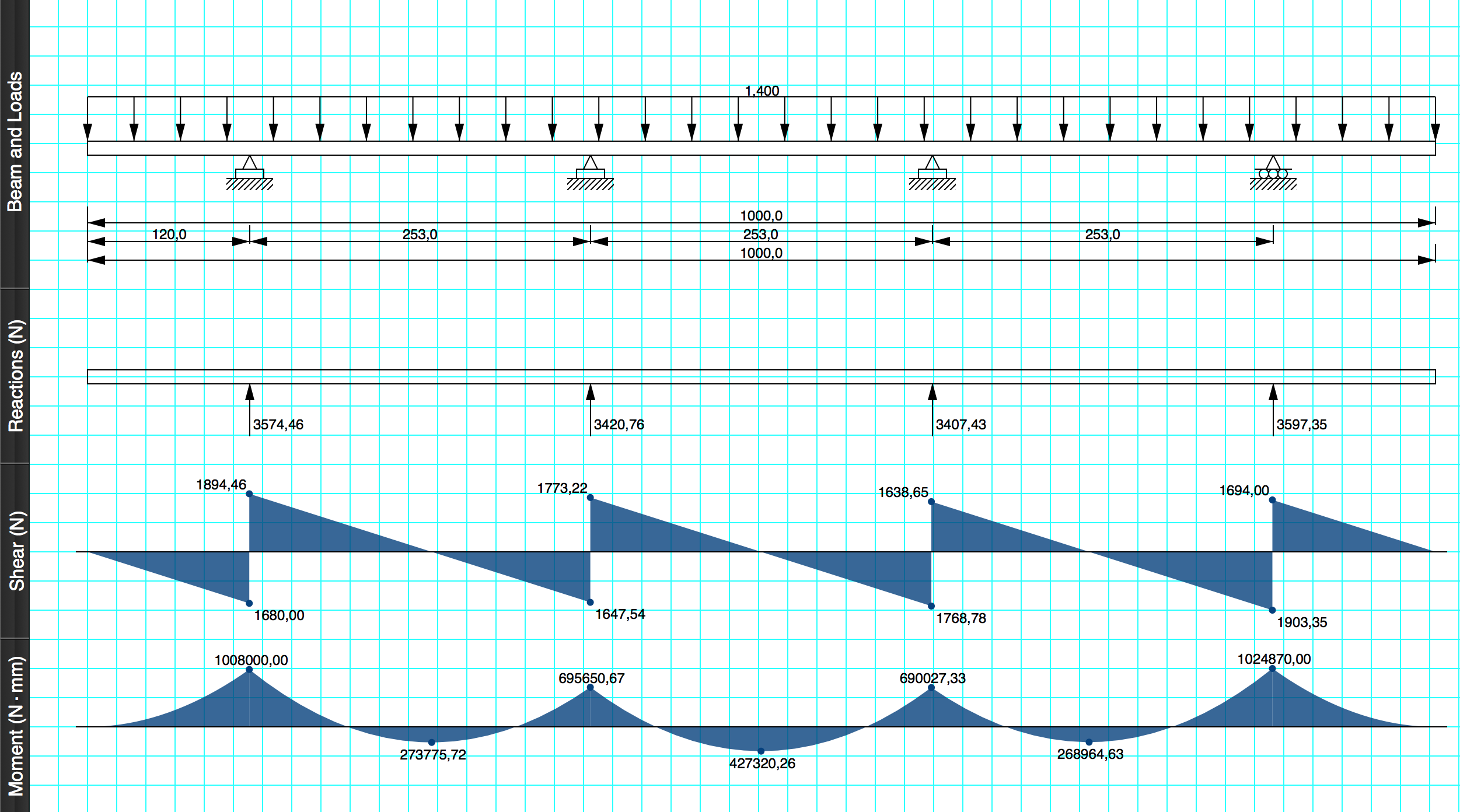

Kita telah mensimulasikan beban beban yg terjadi pada ponton, hasilnya, kita perlu menahan 14 ton menggunakan kekuatan daya apung drum bekas

Diagram gaya dalam akibat beban pengecoran

Mari kita hitung daya dukung satu drum :)

1 drum memiliki volume 200 liter, masa jenis air laut 1,03 kg/ltr. Berat sendiri drum 15 kg. Jadi daya dukung 1 drum adalah (200 ltr x 1,03 kg/ltr) - 20kg = 186 kg

Jumlah kebutuhan drum = (total beban / daya apung per drum) x 2 = 16 drum

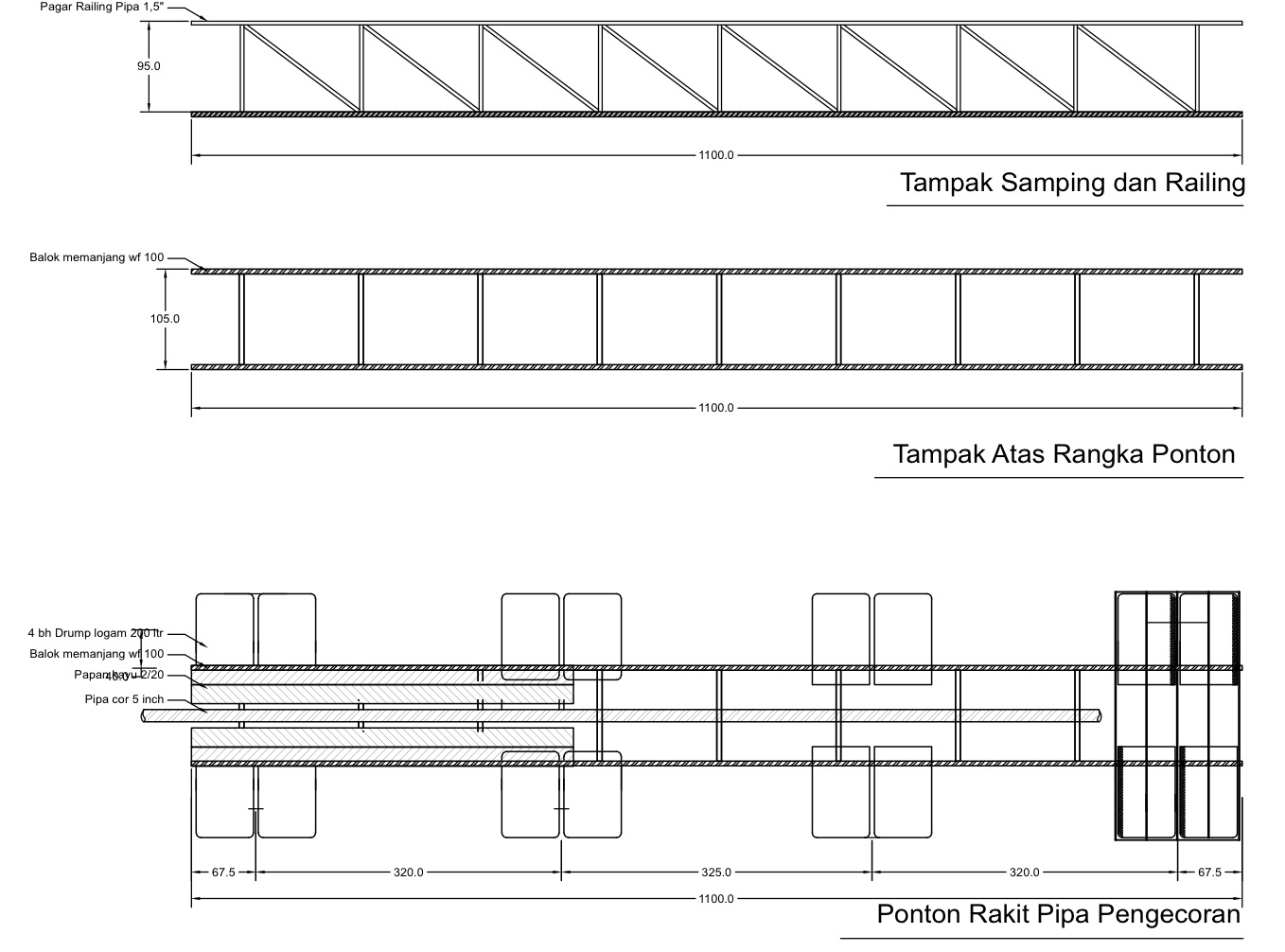

Gambar desain ponton rakit

Sepertinya metode yg mahal ...

Analisa harga produksi 1 ponton rakit

Total kebutuhan ponton rakit kita sebanyak 27 unit, jadi total biaya produksi metode ini sebesar Rp 520 juta

Kita bisa mengatakan metode ini relatif murah karena kita bandingkan dengan metode langsir truck mixer menggunakan ponton dan metode jembatan sementara yang angkanya diatas 2 milyar.

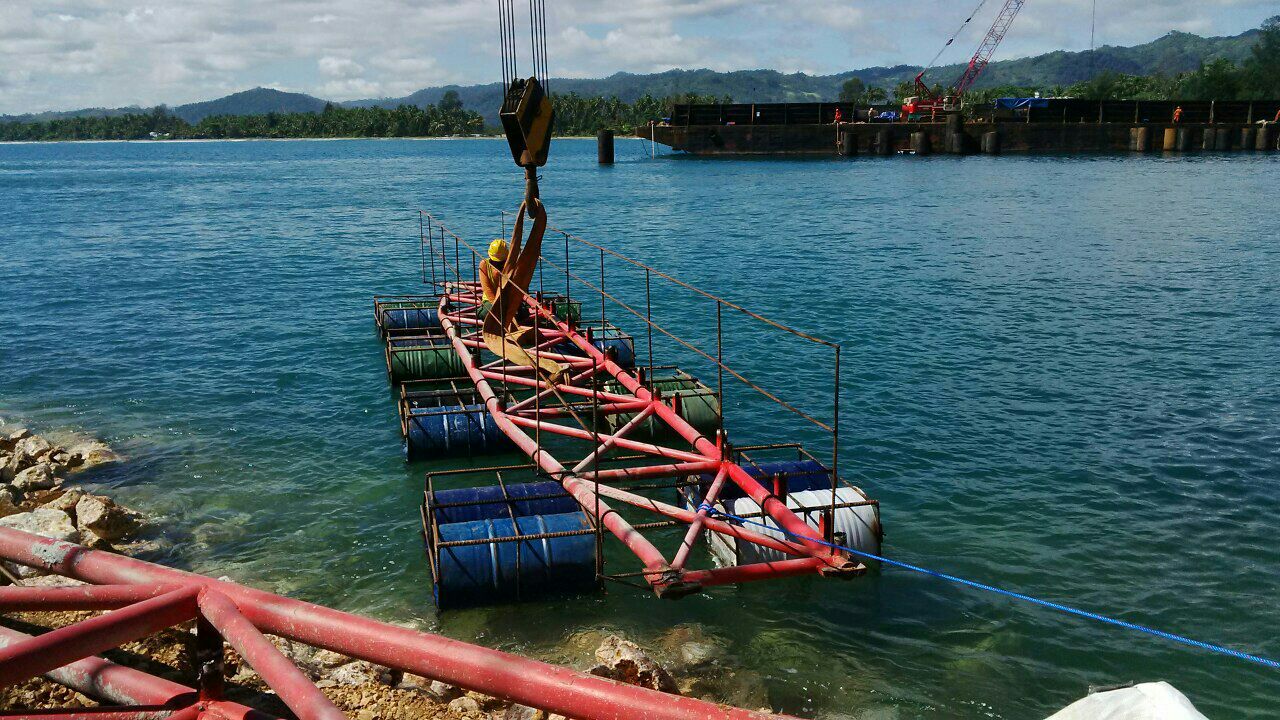

Mari kita lihat proses pengerjaanya

We have some problem and we success to finish him!
Beton keras

Serangan pelangi setelah hujan lebat
Pemalangan oleh kepala suku air. Ya, laut pun ada kepala sukunya sendiri, yg tugasnya lebih sering palang proyek daripada mendukung
So, ini metode yang mudah, murah, aman dan menghasilkan mutu beton yang baiK.

Ini metodeku, mana metodemu?

Created By
Eka Sujono
Appreciate
Terima kasih semua buat tim jembatan Holtekamp, kalian melakukan metode ini dengan sukses. Kalian menghemat 1,5 milyar rupiah dinpekerjaan beton. Usaha kalian bernilai lebih dari itu. Yuk, kita lanjut ke pekerjaan utama yg lebih spektakuler, 17.000 ton baja struktur.

Made with Adobe Slate

Make your words and images move.

Get Slate

Report Abuse

If you feel that this video content violates the Adobe Terms of Use, you may report this content by filling out this quick form.

To report a Copyright Violation, please follow Section 17 in the Terms of Use.
